Котельня не починається з вибору котла. До монтажу потрібно визначити клас наслідків об’єкта, перевірити допустимість обраного типу котельні, спроєктувати інженерні мережі та, за потреби, пройти процедуру приєднання до газорозподільної системи. Для первинного опрацювання рішення можна звернутися до інженера «Унітех Бау»; остаточні рішення залежать від конкретного об’єкта, палива, потужності та чинної редакції нормативних документів.
Нижче — практична карта процесу для газової котельні. Вона не замінює робочого проєкту, технічних умов чи юридичної перевірки документів, але допомагає зрозуміти послідовність робіт і точки, у яких найчастіше виникають затримки.
Чотири процедури, які йдуть паралельно

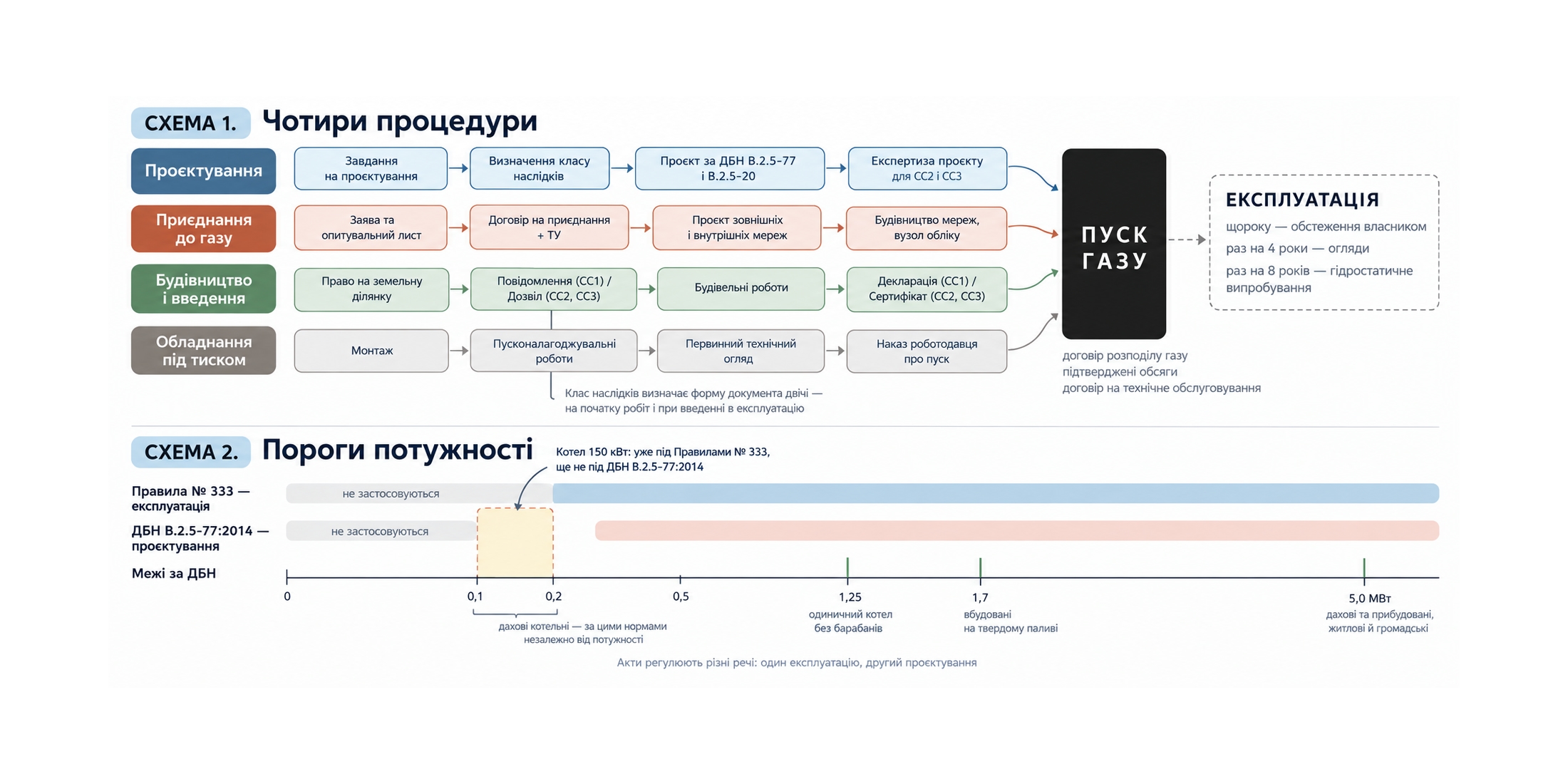

Будівництво й запуск газової котельні складаються не з одного лінійного процесу, а щонайменше з чотирьох взаємопов’язаних напрямів:
Проєктування. Визначають тип котельні, її розміщення, потужність, паливо та відповідність будівельним нормам.
Приєднання до газорозподільної системи. Для газової котельні це окрема процедура взаємодії з Оператором ГРМ.
Право на будівельні роботи та прийняття об’єкта в експлуатацію. Форма документів залежить від класу наслідків.
Введення в роботу й експлуатація обладнання під тиском. Після монтажу та пусконалагодження власник організовує облік, технічний огляд і безпечну експлуатацію обладнання.
Частину робіт можна вести одночасно. Водночас пуск газу можливий лише після виконання передбачених умов щодо готовності об’єкта та внутрішніх мереж. Тому графік варто складати як координацію кількох потоків, а не як перелік робіт однієї монтажної бригади.

Починати слід із класу наслідків

Клас наслідків (відповідальності) об’єкта визначає форму документа і на старті будівництва, і під час прийняття в експлуатацію. У матеріалі-першоджерелі наведено таку логіку: для СС1 застосовують повідомлення про початок будівельних робіт та декларацію про готовність, а для СС2 і СС3 потрібні дозвіл на виконання робіт, акт готовності й сертифікат.
Клас не варто оцінювати тільки за площею котельні або кількістю людей у машинному залі. Важливими є можливі наслідки відмови системи: скільки людей можуть залишитися без тепла, води чи інших інженерних послуг, а також масштаб можливого припинення роботи мереж. За ДСТУ 8855:2019 одним із критеріїв є порушення нормальних умов життєдіяльності людей поза об’єктом понад три доби.
Для житлових будинків понад чотири поверхи клас установлюється не нижче СС2. Тому дахова котельня багатоповерхівки зазвичай проходить процедуру з дозволом і сертифікатом, а не спрощений маршрут із декларацією.
Практичний висновок. Помилка з класом наслідків на етапі завдання на проєктування змінює всю процедуру: від набору документів до потреби в експертизі. Клас потрібно визначати до початку проєктування, а не після готовності об’єкта.
Проєктування: тип котельні, паливо й пороги потужності
Чому 0,1 і 0,2 МВт — не один і той самий поріг
У першоджерелі розділено дві норми, які часто змішують. ДБН В.2.5-77:2014 не поширюється на проєктування котелень із котлами та теплогенераторами продуктивністю до 0,2 МВт включно. Виняток — дахові котельні: їх проєктують за цими нормами навіть за меншої продуктивності.
Правила охорони праці під час експлуатації обладнання, що працює під тиском, поширюються, зокрема, на опалювальні котли теплопродуктивністю понад 0,1 МВт. Отже, котел на 150 кВт може підпадати під правила експлуатації обладнання під тиском, хоча поріг застосування ДБН до його проєктування інший. Це не суперечність: документи регулюють різні частини життєвого циклу котельні.
Що важливо для дахової та прибудованої котельні

Для житлових будинків у першоджерелі наведено такі базові межі: дахові й прибудовані котельні проєктують із водогрійними котлами та теплогенераторами з температурою нагрівання води не вище 115 °C; їхня сумарна продуктивність — до 5,0 МВт. Дахові котельні в житлових будинках працюють тільки на природному газі, а одинична потужність безбарабанного котла не має перевищувати 1,25 МВт.
Розміщення обмежується не лише потужністю. Не допускається влаштовувати дві або більше дахові котельні на одній будівлі чи на одній секції, а також розміщувати котельню безпосередньо поруч із житловими приміщеннями, над ними або під ними. Для будівель із приміщеннями масового перебування, навчальних і медичних закладів діють окремі заборони та обмеження. Їх потрібно перевіряти ще до вибору місця для котельні.
Паливо змінює маршрут
Повний набір із чотирьох процедур характерний для газової котельні. Для твердопаливної не потрібне приєднання до газорозподільної системи, але проєкт має враховувати зберігання та подачу палива, золошлаковидалення й очищення димових газів. Для електричної котельні ключовими стають потужність приєднання до електромережі та надійність електропостачання. Комбіновані схеми з тепловими насосами або сонячними колекторами не скасовують вимоги, пов’язані з основним паливом.
Приєднання до газу: хто і за що відповідає
Технічні умови на приєднання до газорозподільної системи оформлює не постачальник газу, а Оператор ГРМ на території розташування об’єкта. Технічні умови є невід’ємною частиною договору на приєднання, а не окремим документом поза договором.
На цьому етапі важливо розрізняти місце забезпечення потужності та точку приєднання. Відстань між ними, заявлена потужність, тип приєднання і розподіл робіт впливають на проєкт зовнішнього та внутрішнього газопостачання. Для комерційних котелень приєднання часто виявляється нестандартним, тому його параметри визначають індивідуально.
Замовник має право обирати виконавця проєктних і будівельних робіт, якщо він має право виконувати відповідний вид діяльності. Водночас самостійний вибір підрядника не знімає потреби погодити рішення в межах процедури приєднання.
Що часто забувають до пуску газу
Перевірити заявлену потужність і повноту опитувального листа до подання заявки.
Передбачити вузол обліку, якщо його розташування визначене технічними умовами.
Не пропустити строк подання проєкту на погодження, якщо він установлений у технічних умовах і договорі.
Завчасно укласти договір на технічне обслуговування внутрішніх мереж газопостачання або підтвердити наявність власної газової служби.
Пуск газу — це не окрема формальність наприкінці монтажу. Для нього мають бути виконані умови договору розподілу, підтверджені обсяги газу та документально підтверджене технічне обслуговування внутрішніх мереж.
Будівельні роботи та прийняття в експлуатацію
Для виконання будівельних робіт замовник повинен мати право на земельну ділянку відповідного цільового призначення або іншу передбачену законом підставу користування. Далі маршрут знову залежить від класу наслідків: для СС1 — повідомлення про початок будівельних робіт, для СС2 і СС3 — дозвіл.
На завершенні будівництва об’єкти СС1 приймають в експлуатацію шляхом реєстрації декларації про готовність. Для СС2 і СС3 використовується акт готовності та сертифікат. В електронних системах перевіряють повноту даних і наявність помилок, тому реквізити документів, клас наслідків і дані про об’єкт мають збігатися з проєктною документацією.
Важливо. Воєнний стан може встановлювати окремі процедурні особливості, але не скасовує потреби застосовувати базові вимоги до класу наслідків, права на виконання робіт і прийняття об’єкта в експлуатацію. Актуальну редакцію постанов і строків потрібно перевіряти перед поданням документів.
Пуск котельні й обов’язки власника після запуску

Після прийняття будівельного об’єкта в експлуатацію починається окремий контур відповідальності за обладнання під тиском. За матеріалом першоджерела, таке обладнання обліковує сам власник або користувач у внутрішньому журналі; зовнішньої державної реєстрації котла як окремої процедури не передбачено.
Пуск обладнання в роботу здійснюють за наказом роботодавця після пусконалагоджувальних робіт і первинного технічного огляду. Власник також призначає відповідальних працівників, веде необхідні журнали та організовує експлуатацію відповідно до технічної документації виробника й вимог охорони праці.
Періодичний технічний огляд, якщо інше не встановлено експлуатаційною документацією виробника, включає зовнішній і внутрішній огляди не рідше одного разу на чотири роки та гідростатичне випробування не рідше одного разу на вісім років. Окремо власник щороку проводить передбачене обстеження обладнання. Тому обслуговування котельні потрібно планувати як щорічний процес, а не як перевірку раз на чотири роки.
Типові помилки, які зупиняють проєкт
Неправильно визначений клас наслідків у завданні на проєктування.
Звернення до постачальника газу замість Оператора ГРМ для процедури приєднання.
Неточна заявлена потужність або неповний опитувальний лист.
Відсутність у проєкті вузла обліку, якщо його передбачають технічні умови.
Планування договору на технічне обслуговування вже після завершення монтажу.
Ігнорування щорічного обстеження обладнання під тиском.
Контрольний список для замовника
Зафіксувати вихідні дані: тип об’єкта, потребу в теплі, паливо, місце розміщення котельні.
Визначити клас наслідків і відобразити його у завданні на проєктування.
Перевірити допустимість обраного типу котельні за нормами для конкретної будівлі.
Для газової схеми подати заявку саме Оператору ГРМ і отримати технічні умови в межах договору на приєднання.
Синхронізувати проєктування, зовнішні та внутрішні мережі, документи на будівництво і графік постачання обладнання.
До пуску підготувати прийняття об’єкта в експлуатацію, пусконалагодження, первинний огляд і технічне обслуговування внутрішніх газових мереж.
Після запуску затвердити порядок обліку, призначити відповідальних і внести щорічні та періодичні огляди до графіка експлуатації.
Нормативні документи, згадані в першоджерелі
ДБН В.2.5-77:2014 «Котельні».
ДБН В.2.5-20:2018 «Газопостачання».
ДСТУ 8855:2019 «Будівлі і споруди. Визначення класу наслідків (відповідальності)».
Кодекс газорозподільних систем, постанова НКРЕКП № 2494.
Порядок виконання підготовчих та будівельних робіт, постанова КМУ № 466.
Порядок прийняття в експлуатацію закінчених будівництвом об’єктів, постанова КМУ № 461.
Правила охорони праці під час експлуатації обладнання, що працює під тиском, НПАОП 0.00-1.81-18.
Першоджерело: «Будівництво котельні: повний порядок і норми будівництва, введення в експлуатацію».
Сайт компанії: unitechbau.kiev.ua.
Матеріал має інформаційний характер. Перед проєктуванням або поданням документів перевіряйте чинні нормативні вимоги для конкретного об’єкта.
